过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

原标题:过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

来源:安全艺人、工程师小木匠

过了腊八就是年!临近春节,终于快到了和家人团聚的时候。回家前,请务必确认下面这些事情已经做好:

1

做好假期值班人员安全交底

签订责任书,这一点尤其重要,要交底到实处,要确认被交底人已经领会交底内容,并完全有能力执行!

2

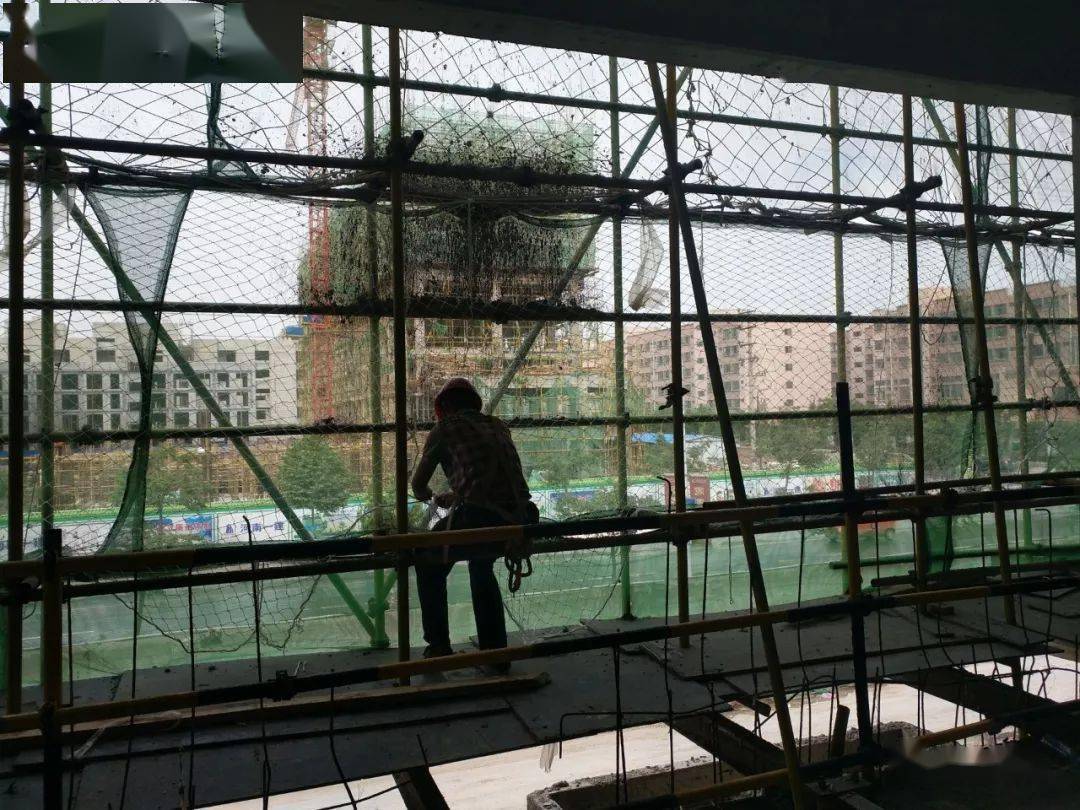

确认楼层临边洞口防护恢复

标准不问高低,安全永远排在第一位。作业人员现在流动较大,年前作业人员可能年后不会再来;年后新进场作业人员,对现场环境不熟悉,尤其是楼层临边洞口等的位置不知,容易在入场教育不到位的情况下,由于不熟悉现场环境而发生安全事故。

过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

3

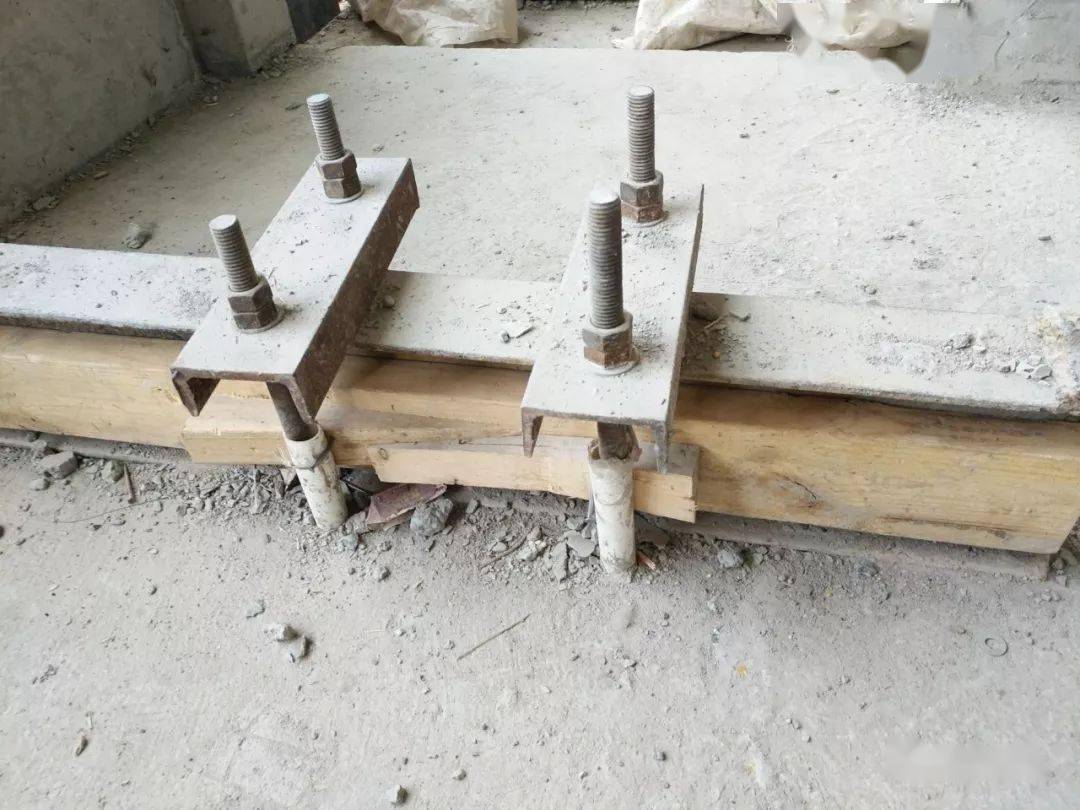

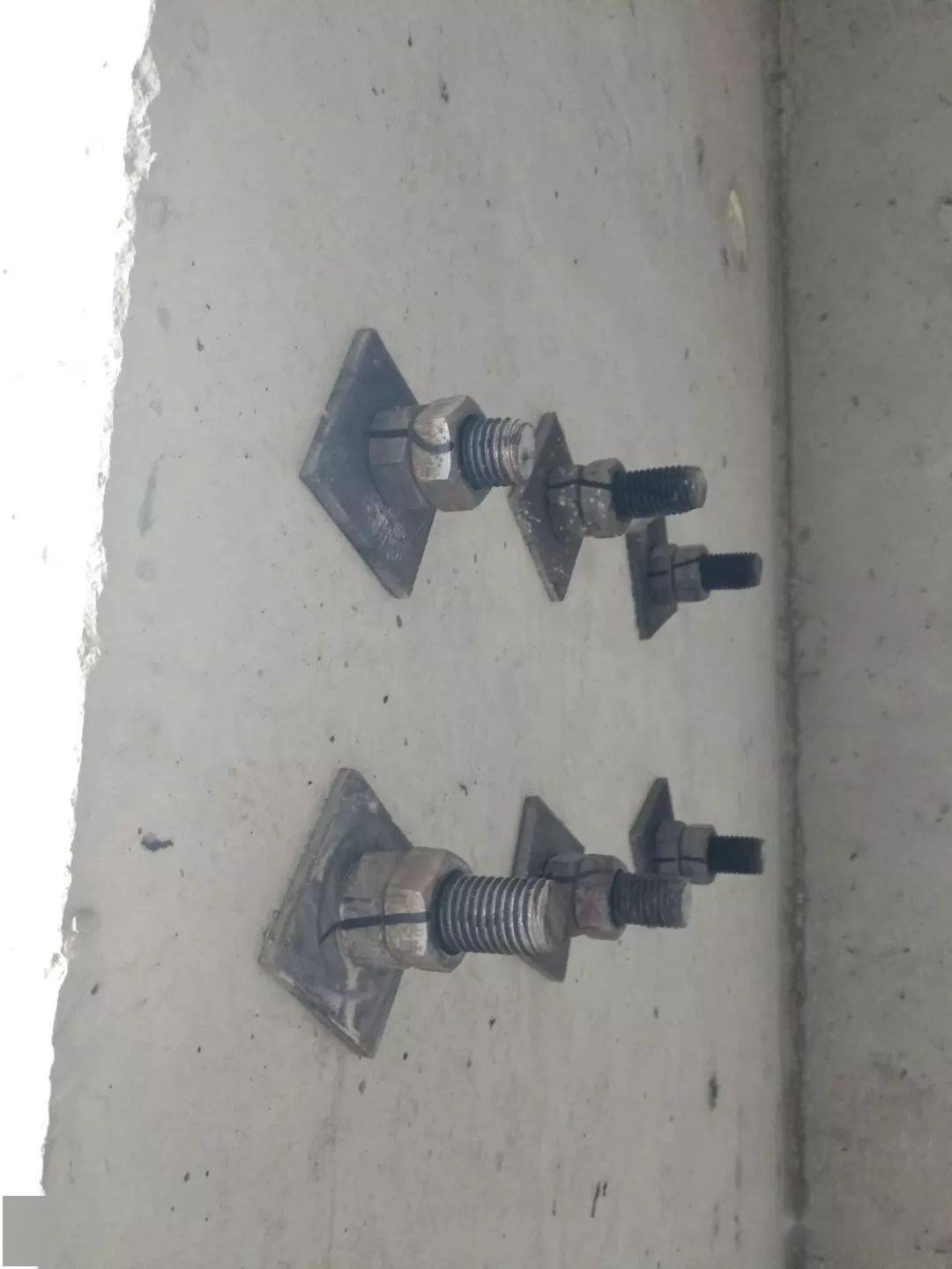

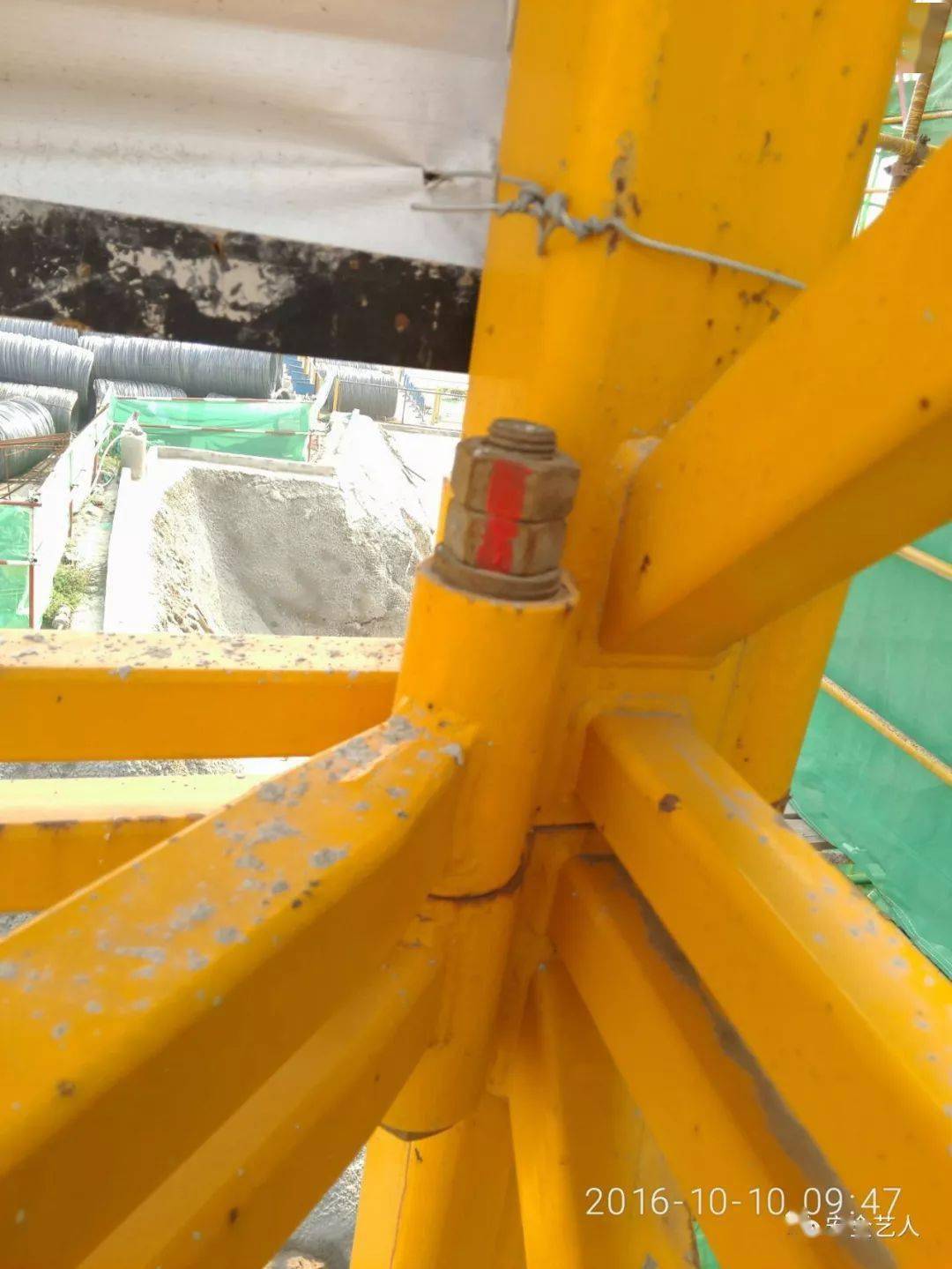

对现场脚手架各连墙件全面加固

冬季风力较大,或有大雪,检查脚手架各连墙件,加固各节点构造,确保外架不至于在大风天气下产生倾斜甚至倒塌。

过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

4

吊篮全部落地,电缆全部断电

施工过程中,吊篮不落地等不规范操作经常出现,极大增加了上下吊篮人员高处坠落的风险。春节期间,吊篮落地,主要防止大风天气对吊篮产生的影响。

过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

5

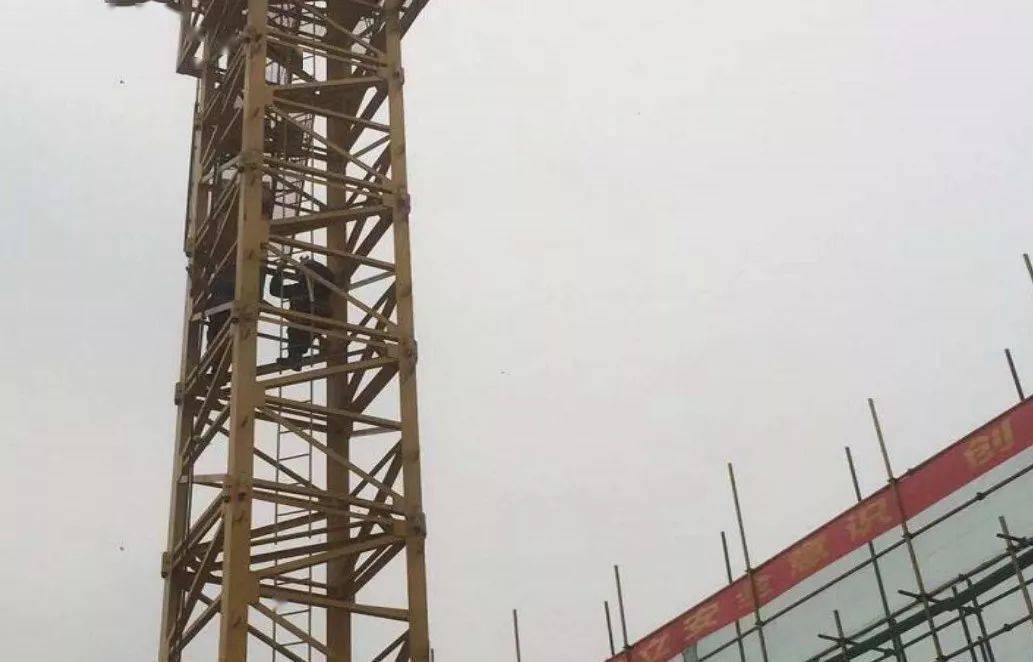

检查塔吊、电梯标准节和附墙连接螺栓

松开回转制动,防止大风天气对塔吊产生的额外倾覆力矩。逐个检查做有标准节、基础、附墙螺栓,紧固到位,检查主体结构没有出现开裂等隐患。

过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

6

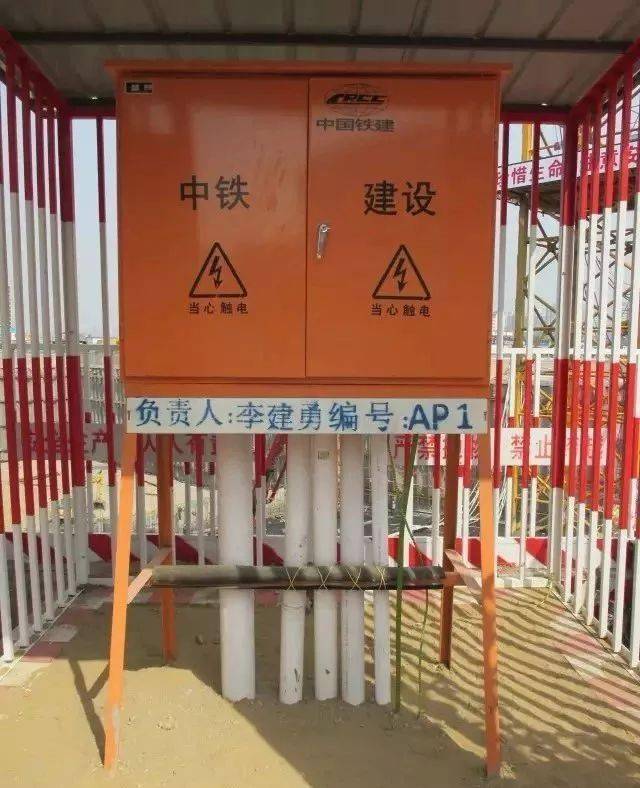

停电,拆电缆!

现场所有电缆拆除入库,生活区留下值班人员宿舍用电,其余房价全部断电,电箱上锁,钥匙专人保管。

过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

7

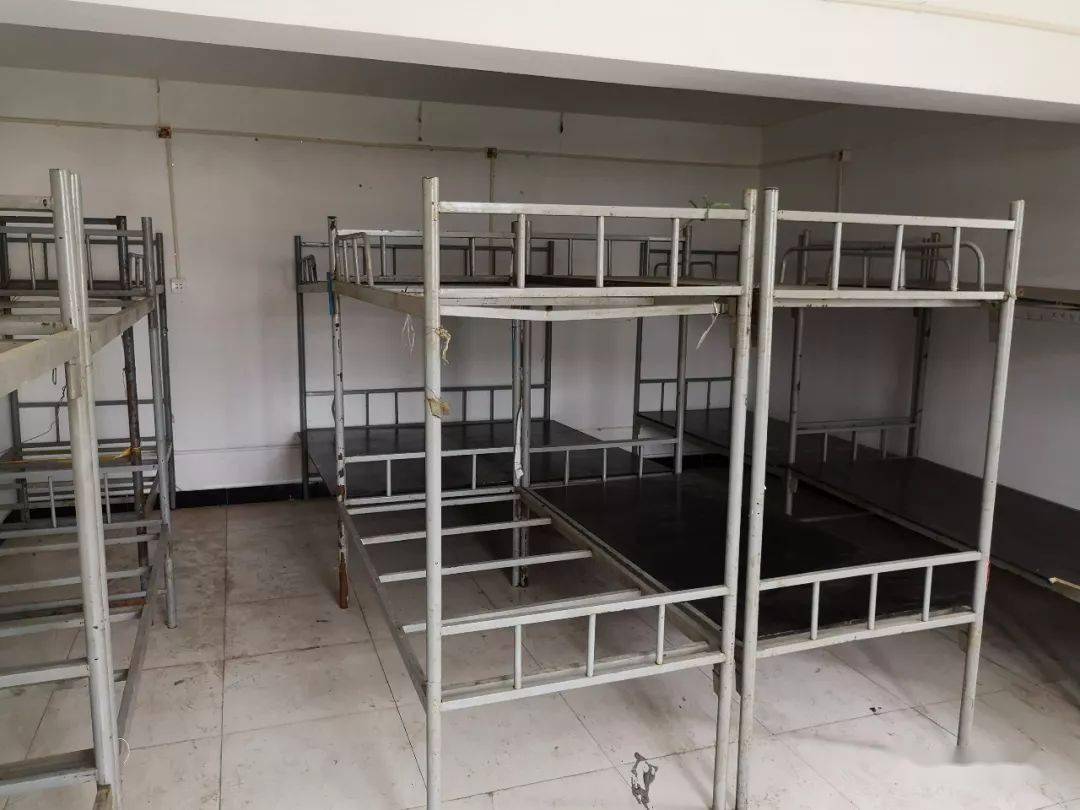

生活区打扫干净

退场之前,将工人宿舍打扫干净目的有二,其一,为明年新入场工人提供一个整洁卫生的生活环境;其二,总不能让新入场人员对项目的第一印象就是脏乱差,为了树立良好的项目管理氛围,生活区也要打扫干净滴。

过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事! 过了腊八就是年!假日停工期间,工地现场需要做好7个方面、28件事!

附:工地停工放假前,现场需做好的28件事:

一、施工作业面维护

1、已拆除的模板、木方、模板支撑材料、钢管等全部集中堆放于现场指定地点,钢管可及时退还,以上材料严禁有散落于楼层内的,避免因风雪而使以上材料飘落于建筑外,发生安全事故。

2、板上所有预留洞口全部用多层板封闭,1m以内的洞口多层板钉方木封闭,1m以上洞口用间距300mm的钢管支承上盖多层板封闭。

3、板上所有预留管口均要封闭塞实,以防雨、雪水进入。

4、电梯井口维护:立面洞口采用定型防护栏杆进行维护;水平洞口采用挂安全平网进行防护。根据规范要求不同尺寸洞口采用不同的防护措施!

5、预留洞口维护:1.5m以内的洞口多层板钉方木封闭;1.5m以上洞口四周设1.5m高防护栏杆,洞口下挂安全平网。

6、一层及地下室外墙通道口全部用多层板进行封闭,禁止人员进入。

7、基坑周边维护,基坑四周设置1.2m高防护栏杆,防护栏杆由上而下用安全网封闭。或采用可周转成品防护!

二、外架的维护

1、项目冬休前,由项目部项目经理、技术负责人、专职安全员等组成检查小组,对外落地架/悬挑脚手架/爬架进行专项检查。

2、架体整体构造及连墙件等重要部位查漏补缺,重点排查!

3、架体上(包括水平安全网上)的建筑垃圾、模板等材料必须清理干净。

三、施工和生活用水管线等维护

1、本工程现场所有水表井和阀门井,须进行越冬维护。

2、关闭不必要的阀门,盖好井盖、井内填塞棉被或毛毯保温。

3、保留冬季维护人员生活用水管线,其他施工、生活用水管线全部关闭,并在最低处断开管线,将水管内的积水清除干净,防止冻胀。

4、用水设施的维护措施:清理施工水箱等临时存放的水。保留临时消防用水及运行调试!

四、施工现场临时用电线路及用电设备维护

1、施工现场临时用电由专职电工进行全面检修,所有生产用电及职工宿舍全部拉闸断电,仅保留越冬维护人员办公、生活房间及现场照明用电,其二级配电箱及开关箱必须上锁。施工用二级配电箱及开关箱均拆除,存放在库房内。所有未拆除的配电箱必须进行防雨雪防护。

2、冬季维护期间的专职电工,负责安全用电管理,每日进行例行检查,确保用电安全,并做好记录。

3、越冬维护人员的办公室、宿舍及食堂、厕所用电安全,做到人走电关。

五、施工机械设备维护

1、钢筋、木工机械:均拆除电机,拆除相应的开关箱及配电线路,集中堆放与钢筋操作棚下,用彩条布覆盖。

2、其他小型施工机械:钢筋切割机等小型施工机械全部进入库房集中存放。

六、塔吊维护

撤掉电源,将塔吊电线收在塔吊上面;收起吊钩,封闭驾驶室,将电机封闭好,用彩条布覆盖,防止进水。封闭最底层标准节,采用大块模板将四周封闭,禁止上人。

七、施工电梯维护

撤掉电源,将施工电梯停放地面,门上锁并粘贴封条。

八、办公区、生活区的越冬维护

1、办公室、宿舍的用电设备全部断电,办公室内的办公用品整理、存放在文件柜内,办公桌、文件柜上锁。

2、办公区、生活区的门窗全部上锁,并粘贴封条,钥匙交由冬季维护领导小组组长集中保管。

3、价值较大的办公用品集中到一间仓库,在值班室隔壁,注意防盗

九、停工期间安全保卫措施

1、对生活区与施工现场出入口门封堵上锁、并粘贴封条,地下汽车坡道出入口全封闭。

2、现场夜间照明:整个施工现场安装碘钨灯,保证冬季维护期间现场的夜间照明。

3、钢筋原材料及半成品等要临时固定,采取防盗措施;

4、越冬维护安全保卫组成员严格遵守项目部的有关安全制度,应做好现场一切保卫工作,加强值班和巡逻,防止材料及财物的丢失,不得留宿无关人员,无关人员严禁进入工地,作好交接班记录。

文章转载于搜狐号,文章版权归原作者所有,如有侵权请联系删除。内容为作者个人观点,本站只提供参考并不构成任何投资及应用建议。
